شبکه انتقال گاز کشور پایدارتر شد

به گزارش نفت دیلی، اجرای بخش پایانی عملیات اتصال خط لوله ششم به سوم و دهم سراسری ضمن افزایش اطمینان تامین گاز شبکه انتقال گاز کشور، قدرت مانور عملیاتی شبکه را نیز بهبود بخشید.

مدیر منطقه ١٠ عملیات انتقال گاز با اشاره به راه اندازی فازهای جدید پارس جنوبی اظهار کرد: براساس برنامه ریزیهای انجام شده، اجرای اتصال خط لوله ششم سراسری به خطوط سوم و دهم با هدف انتقال تولید فازهای توسعه ای پارس جنوبی در دستور کار اجرایی این منطقه قرار گرفت.

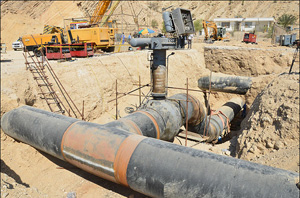

علی نصیحت کن افزود: اجرای این عملیات در دو بخش برنامه ریزی شد که در مرحله نخست، پس از ایمن کردن و انجام مراحل برشکاری خط با نصب سه راهی و یک شیر ٥٦ اینچ به پایان رسید.

وی ادامه داد: با هدف بهره برداری از این انشعاب، بخش دوم عملیات نیز از ٢٥ مهرماه امسال آغاز شد که هم اکنون تمام مراحل ارتباطی اين انشعاب اجرا شده است.

مدیر منطقه ١٠ عملیات انتقال گاز تصریح کرد: با بهره برداری از این خط رابط، علاوه بر افزایش پایداری و ضریب اطمینان تامین گاز، ظرفیت انتقال گاز کشور نیز افزایش قابل توجهی خواهد یافت.

وی با اشاره به اتصال سه خط لوله با قطر ٥٦ اینچ و انجام کار در مسیر خطوطی که گاز در آن جریان دارد، تاکید کرد: انجام این عملیات از حساسیت بالایی نسبت به دیگر پروژه ها برخوردار بود که با انجام ارزیابی ریسک و تدابیر اندیشیده شده توسط کارشناسان واحد اچ اس ایی، تمام خطرات احتمالی مورد بررسی قرار داده شد و شرایط ایمنی لازم با تحقق شعار "ایمن فکر کنیم، ایمن عمل کنیم" فراهم شد.

نصیحت کن اعلام کرد: اجرای عملیات اتصال خط لوله ششم به سوم و دهم سراسری به عنوان یکی از زیرساختهای مهم و تاثیر گذار برای تامین گاز کشور در شرائط سخت زمستان به شمار می رود.
